主办:新华网股份有限公司 举报电话 / 新闻热线:0431-81623888 邮箱:zxdbw@news.cn
吉林敦化抽水蓄能电站下水库开始正式蓄水
时间: 2019-08-22 11:02:04    来源: 新华网

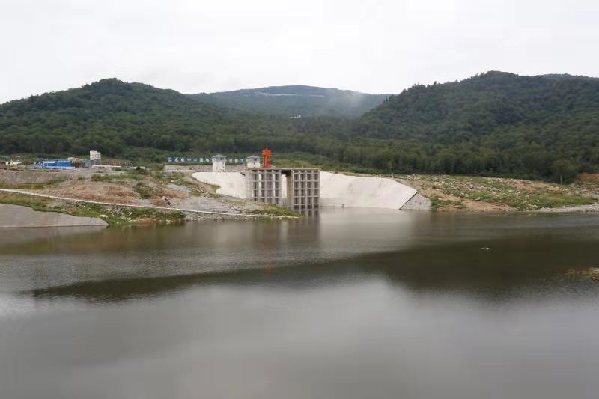

  近日,吉林敦化抽水蓄能电站下水库通过了吉林省移民局组织的建设征地移民安置验收和吉林省能源局组织的下水库蓄水验收,标志着敦化电站下水库具备蓄水能力,开始正式蓄水,为电站首台机组发电奠定了基础。

  吉林敦化抽水蓄能电站是吉林省“十二五”时期重点项目,工程总投资77.89亿元,2013年7月9日开工建设。截止2019年7月31日,项目累计完成投资37.76亿元。

  自工程开工以来,敦化公司始终贯彻落实安全生产责任制,健全安全生产责任体系。在施工现场全面推行实施岗位安全责任清单,实行挂牌上岗,切实抓好责任清单公示、培训及履责检查;识别完善安全制度标准体系,落实安全述职、安全奖惩制度,强化正向激励和考核问责。

  在工程建设中,不断强化工程质量和技术管理,扎实做好年度质量管理策划执行,全面深化“样板工程”实施。严格落实质量管控机制,充分发挥监理和实验室职能,深化标准工艺应用、质量通病防治和成品保护,严格开展质量验评和原材料抽检。严格执行关键部位、工序节点和隐蔽工程四方联合验收机制,针对质量控制重点部位、难点问题,严格施工方案编制、审批和交底管理,强化专家评审论证和实施过程监督,全面提升工程质量技术支撑能力。

  在施工过程中,施工单位克服了寒冷气候条件,有效施工期只有6个月等困难。解决了长斜井反井钻开挖、通风洞土洞进洞等施工技术难题。目前,敦化电站下水库建设完成;上水库进出水口及库内料场开挖完成设计总量的91.45%;上水库大坝累计填筑完成设计总量的42.21%;引水系统压力钢管安装完成设计总量的39.90%;4条400米级斜井全断面扩挖全部完成,进入压力钢管安装阶段;四台机组蜗壳水压试验全部完成,首台机组转轮顺利通过了出厂验收。(丛鹏企 文/图)

责任编辑: 李维婉(实习生)
版权所有:新华网股份有限公司
版权所有:新华网股份有限公司 备案/许可证号:京ICP证010042号-26
本站所刊登的振兴东北网各种新闻、信息和各种专题专栏资料,均为振兴东北网版权所有,未经协议授权禁止下载使用。
